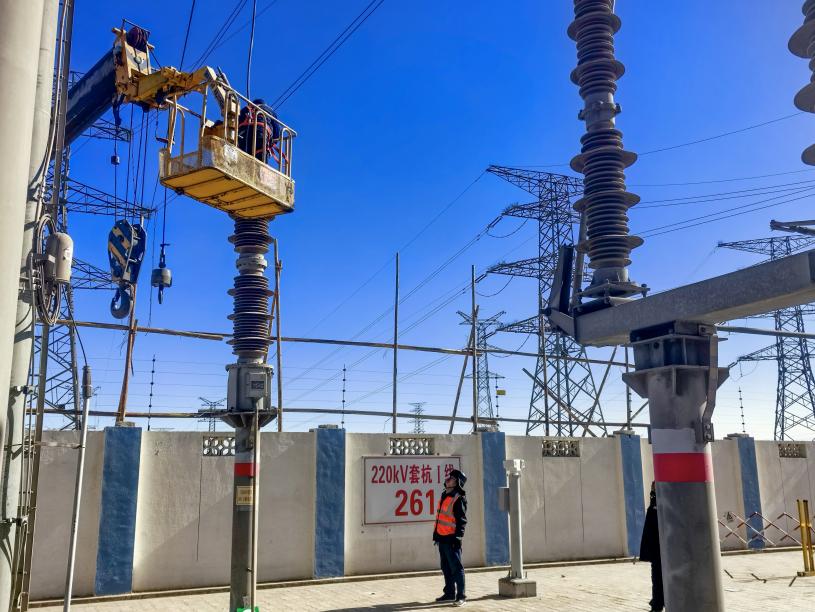

3月12日,随着河套500千伏变电站220千伏套杭II线送电成功,内蒙古电力集团乌海超高压供电公司河套500千伏变电站220千伏青山间隔扩建工程涉及的4回间隔倒换工作全部顺利结束,标志着220千伏青山双回扩建间隔已具备启动条件。
工程进入尾声阶段,正值全国两会保电期间,工程建设部以高度的责任感开展基建项目提级监管,利用每日施工班前会及班后会,对切改工作涉及的危险点进行全面梳理和辨识,保障安全措施落地、到位。全面总结每日工作质量、进度,制定纠偏措施。加强各部门、各专业的沟通统筹协调,保障每日工作有序推进。
本次河套500千伏变电站间隔倒换工作,是公司开年第一个基建作业现场,共涉及施工人员25人,3级作业风险2项,历时12天,顺利完成220千伏套义线、套杭I线、套杭II线3个间隔切改倒换工作,取得公司基建“开门红”。下一步,工程建设部将继续以严谨踏实的工作态度,不断在实践中积累经验,为公司发展贡献力量。(徐驰)
